Инспекция Департамента контроля и надзора
за строительством по г. Минску

Горячая линия:+375 17 338-24-16 (с 9.00 до 12.00)
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Минской области

Горячая линия: +375 17 200-80-61
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Гомельской области

Горячая линия: +375 23 234-51-74
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Витебской области

Горячая линия: +375 21 262-68-83
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Брестской области

Горячая линия: +375 16 21-47-80
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Гродненской области

Горячая линия: +375 15 274-34-15
Подробнее

Инспекция Департамента контроля и надзора
за строительством по Могилевской области

Горячая линия: +375 22 231-03-62
Подробнее

Специализированая инспекция Департамента
контроля и надзора за строительством

Горячая линия: +375 17 361-00-71
Подробнее

Объект строительства: «Комплекс многоквартирных жилых домов с благоустройством прилегающей территории в квартале № 9 микрорайона № 1 в районе многоэтажной жилой застройки «Соломинка-2» в городе Могилеве» 4 очередь.

Заказчик: ГП «УКС г. Могилева».

Подрядчик: ОАО «Могилевский домостроительный комбинат».

Установлены следующие нарушения.

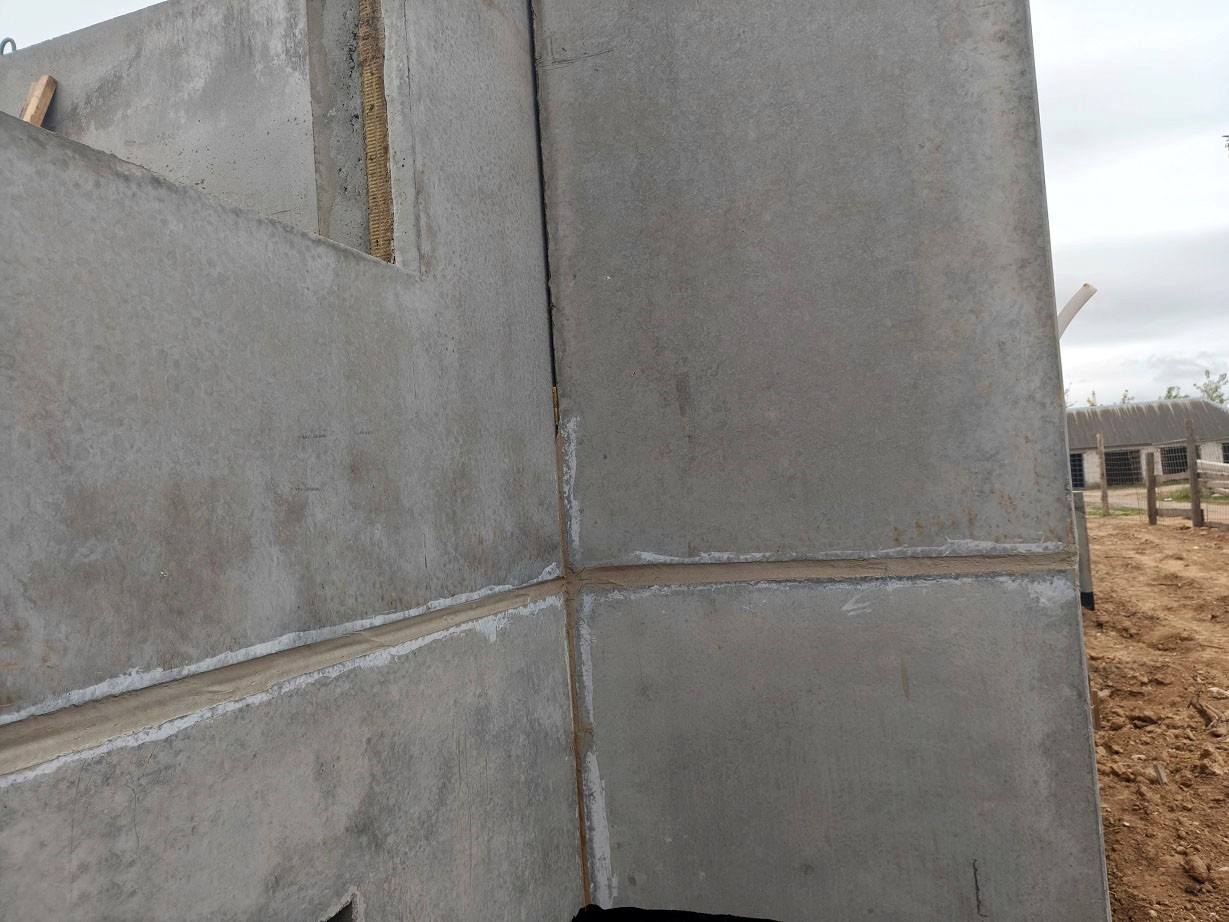

При монтаже панелей не обеспечивается горизонтальность, вертикальность и ровность рядов.  Швы в местах стыковки панелей от 10 до 50 мм, чем нарушен пункт 6.5.3
СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

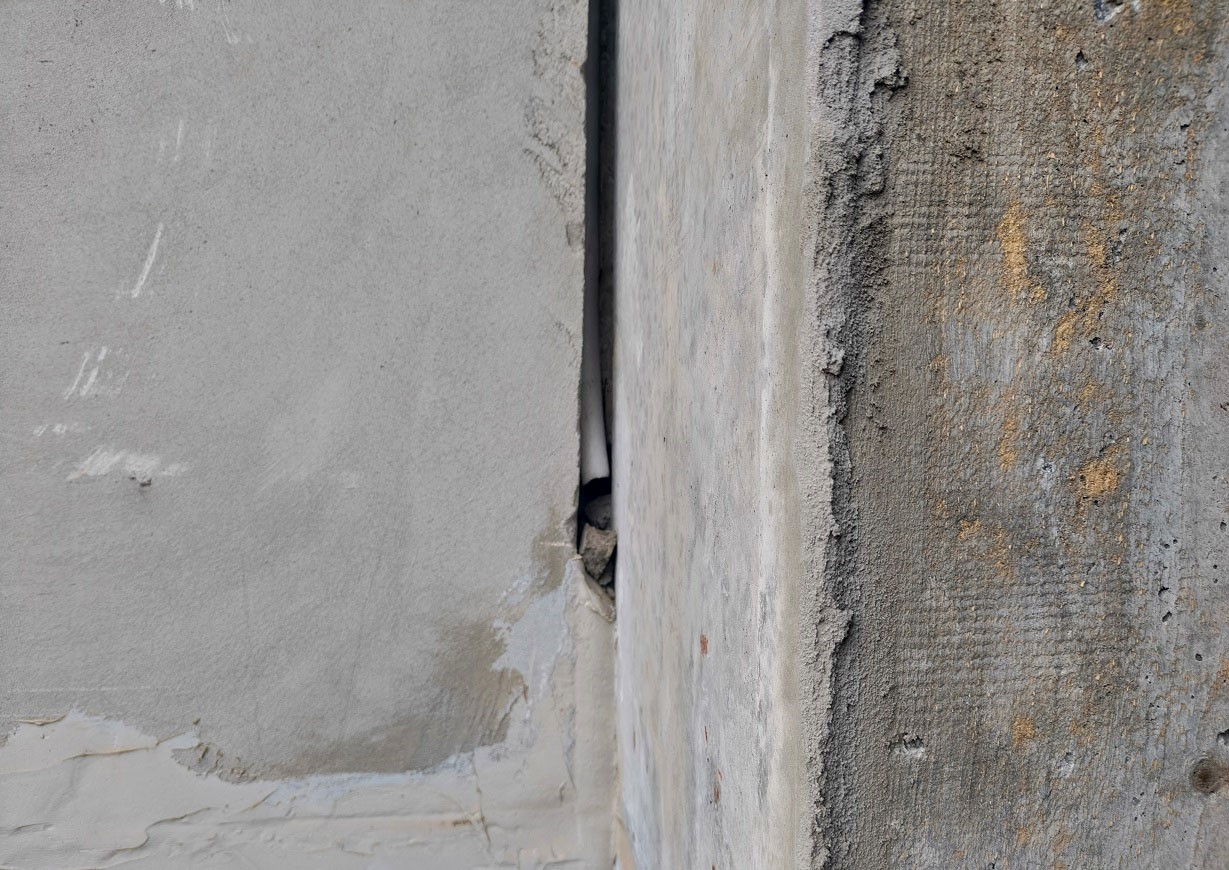

Не устанавливается вертикальная прокладка из вспененного полиэтилена в вертикальные стыки наружных стеновых панелей, чем нарушен пункт 5.19.4 СТБ 1185-99 «Панели стеновые наружные бетонные и железобетонные для зданий и сооружений. Общие технические условия».

Сварные соединения не очищаются от сварочного шлака, брызг металла и ржавчины, чем нарушен пункты 6.7.9, 6.7.11 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

Объект строительства: «Строительство котельной на местных видах топлива мощностью 4МВт для теплоснабжения потребителей от котельной ПМК-218 ул. Сновская, 2 г. Несвиж», Минская область, Несвижский район, г.Несвиж, ул. Сновская, 2.

Заказчик: РУП «Несвижское ЖКХ».

Подрядчик: ООО «Котлоэнергосервис-СМУ».

Установлены следующие нарушения.

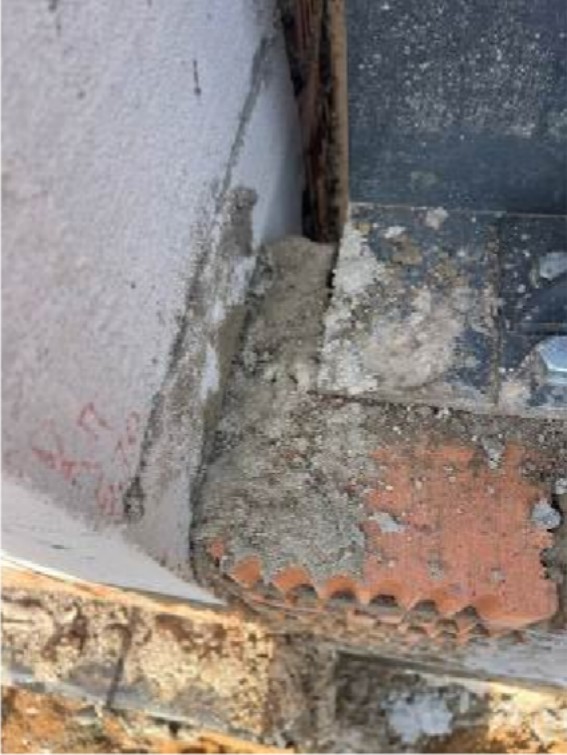

При создании каменной кладки с выполнением вертикальной штрабы (по оси 11/Б) в швы кладки не закладывается сетка из стержней диаметром не более 5 мм на расстоянии до 1,5 м по высоте кладки, чем нарушен пункт 5.1.7 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

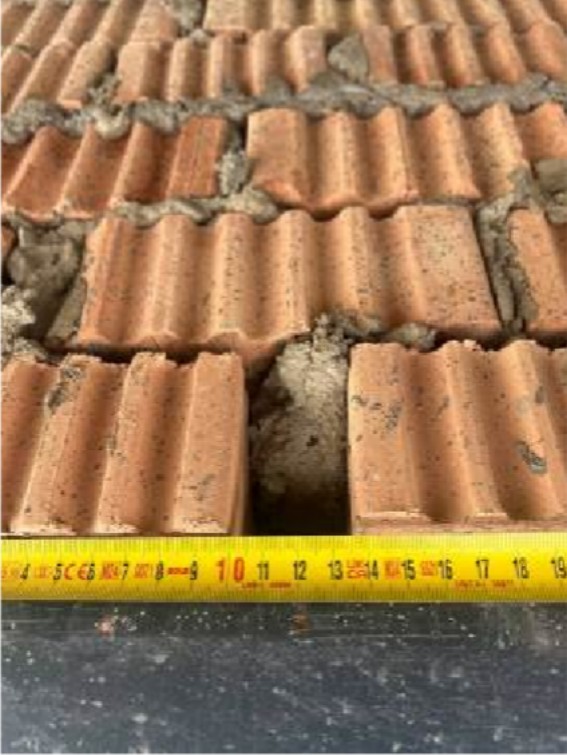

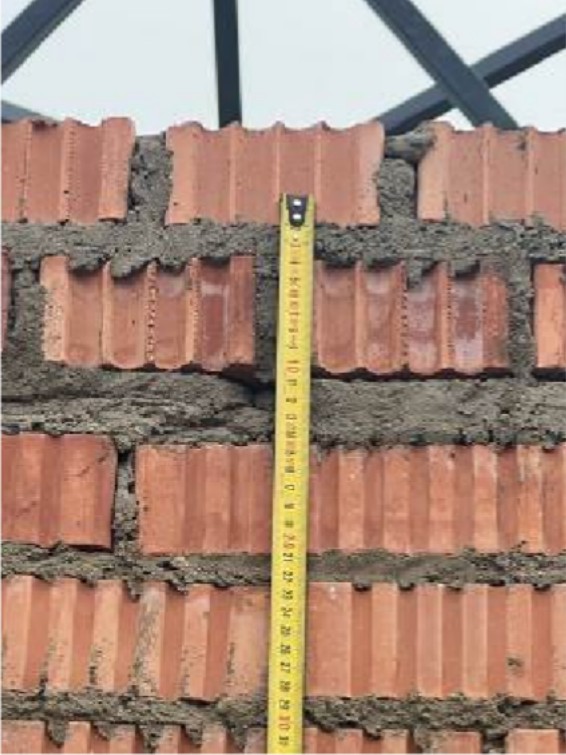

Толщина горизонтальных швов кладки стен и простенков составляет от 4 до 6 мм и от 20 до 40 мм, толщина вертикальных швов составляет отлична от 15 до 25 мм, чем нарушен пункт 5.2.8 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

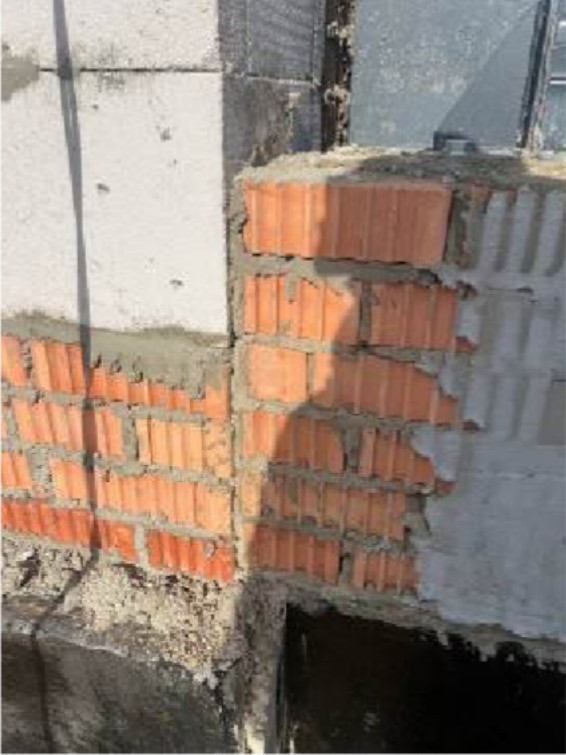

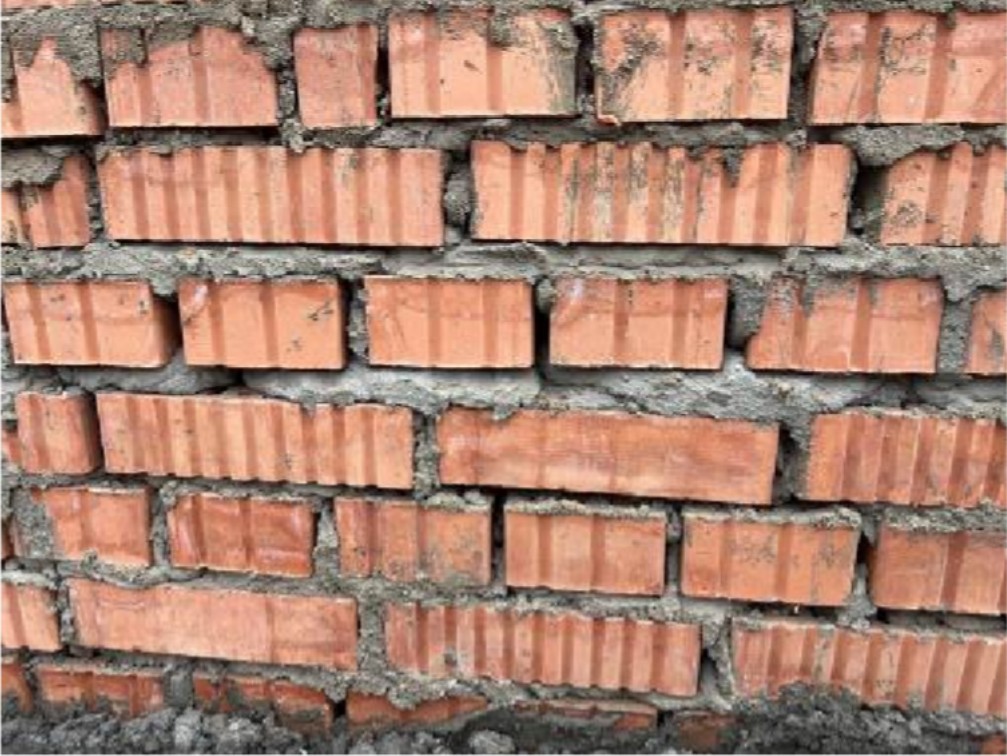

Горизонтальные и вертикальные швы (в осях 7-11/А-Е) в кирпичных стенах и простенках полностью не заполняются раствором, чем нарушен пункта 5.2.9 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

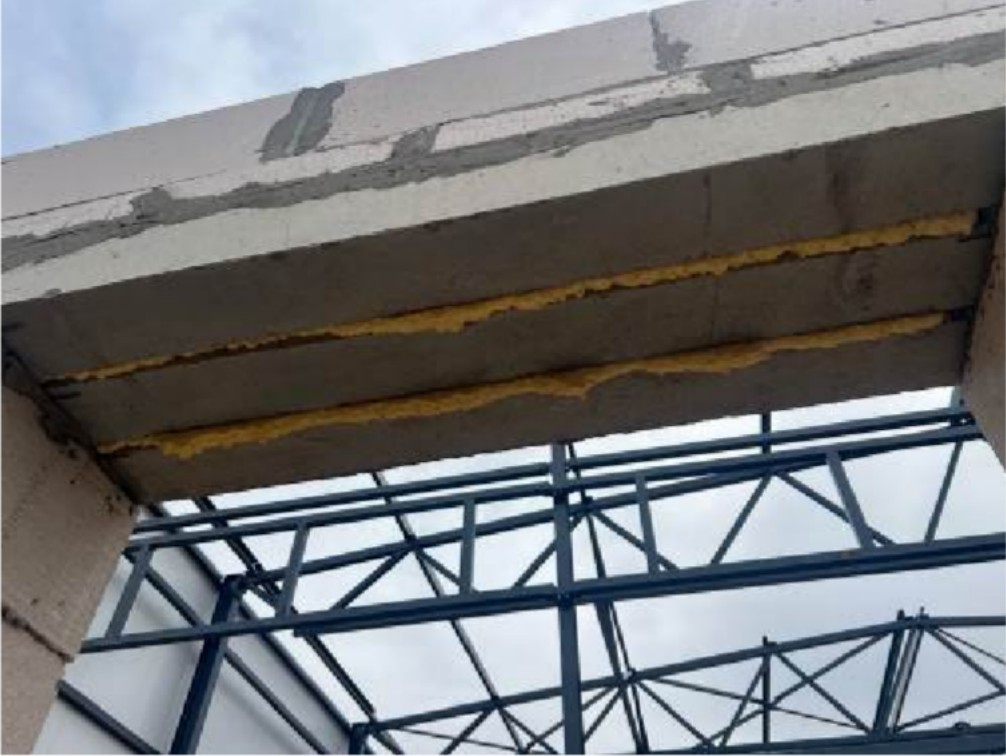

Швы кладки перемычек (в осях 7-11/А) полностью не заполняются раствором. Выявлено заполнение швов монтажной пеной, чем нарушен пункт 5.3.5 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

Объект строительства: «Строительство горно-обогатительного комплекса мощностью от 1,1 до 2,0 млн. тонн хлорида калия в год на сырьевой базе Нежинского (восточная часть) участка Старобинского месторождения калийных солей». Любанский район, Минской области.

Заказчик: ОАО «Недра Нежин».

Подрядчик: ГК «CITIC International Cooperation Co., Ltd.».

Установлены следующие нарушения.

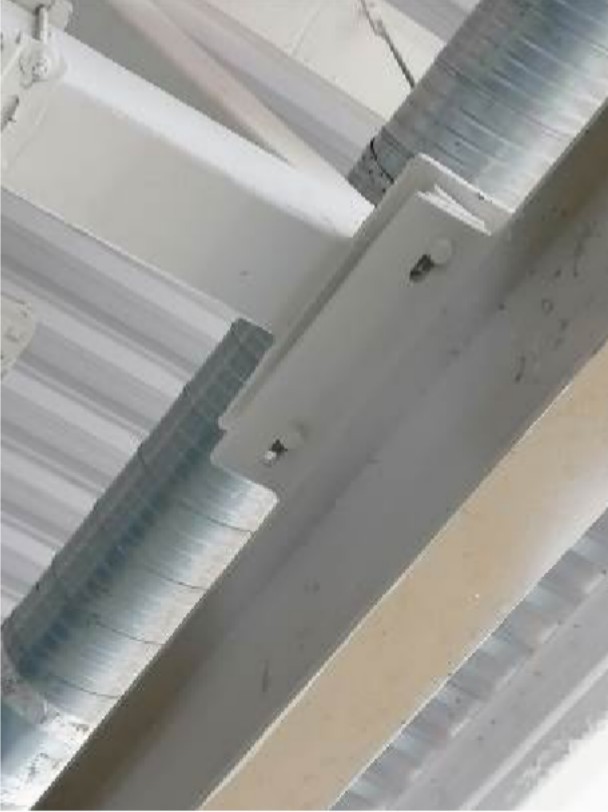

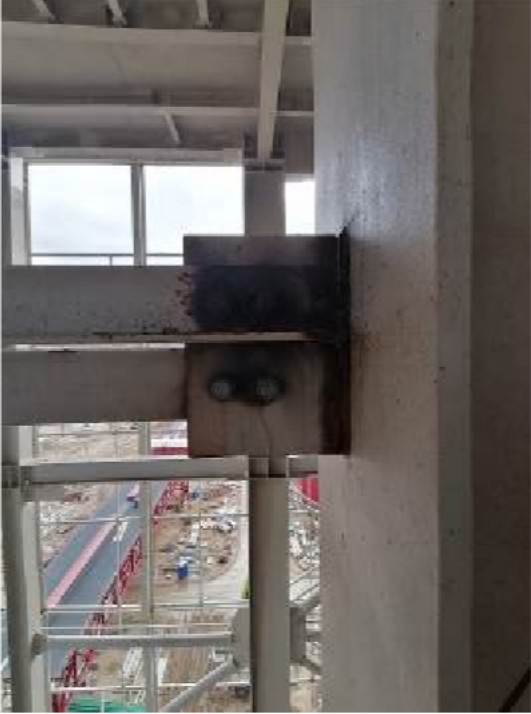

Подлежащие сварке конструкции не удовлетворяли установленным при проектировании требованиям по несущей способности и жесткости (наполовину оторвана фасонка по сварному шву с присоединенным элементом связи), чем нарушен пункт 11.1.10 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

Монтаж стальных конструкций начинается не с пространственно-устойчивой части (связевой ячейки, ядра жесткости и т. д.), выполнены не все вертикальные связи в осях Z-BB/16-36, чем нарушен пункт     8.1.2  СН    1.03.01-2019  «Возведение строительных конструкций зданий и сооружений».

    Проектное закрепление крановых путей выполняется до проектного закрепления несущих конструкций каркаса и подкрановых балок (подкрановые         балки закреплены консолям колонн различным способом закрепления от самоотвинчивания), приемочным контролем не принят монтаж подкрановых балок и крановых путей, чем нарушен пункт 8.5.3 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

   Соединение стальной и железобетонной балки перекрытия выполнено без плотной стяжки и качественной затяжки болтового соединения, чем нарушен пункты 8.7.10, 8.7.11 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений».

Учитывая изложенное, для минимизации указанных нарушений и дефектов, необходимо следующее: грамотная организация строительного контроля, строгое соблюдение технологических регламентов, а также усиление входного и операционного контроля на всех этапах производства работ. Все это позволит предотвратить дефекты на ранних стадиях, обеспечивая соответствие объекта требованиям надежности и безопасности.
