В первой части мы рассмотрели типичные нарушения и дефекты, выявленные на объектах строительства во втором полугодии 2023 года, на примере г. Минска и г. Бреста.
Продолжим разбирать типичные нарушения и дефекты и в этот раз разберем их на примере г. Витебска и г.Могилева.
Объект строительства: «Детский сад на 200 мест в микрорайоне № 9 г. Новополоцка»
- Заказчик, технадзор: ДКУП «Управление капитального строительства города Новополоцка»
- Подрядчик: ОАО «Трест № 16, г. Новополоцк», ООО «ПЛЦК-2020»
- Проектировщик: Новополоцкий филиал УП «Институт Витебскгражданпроект

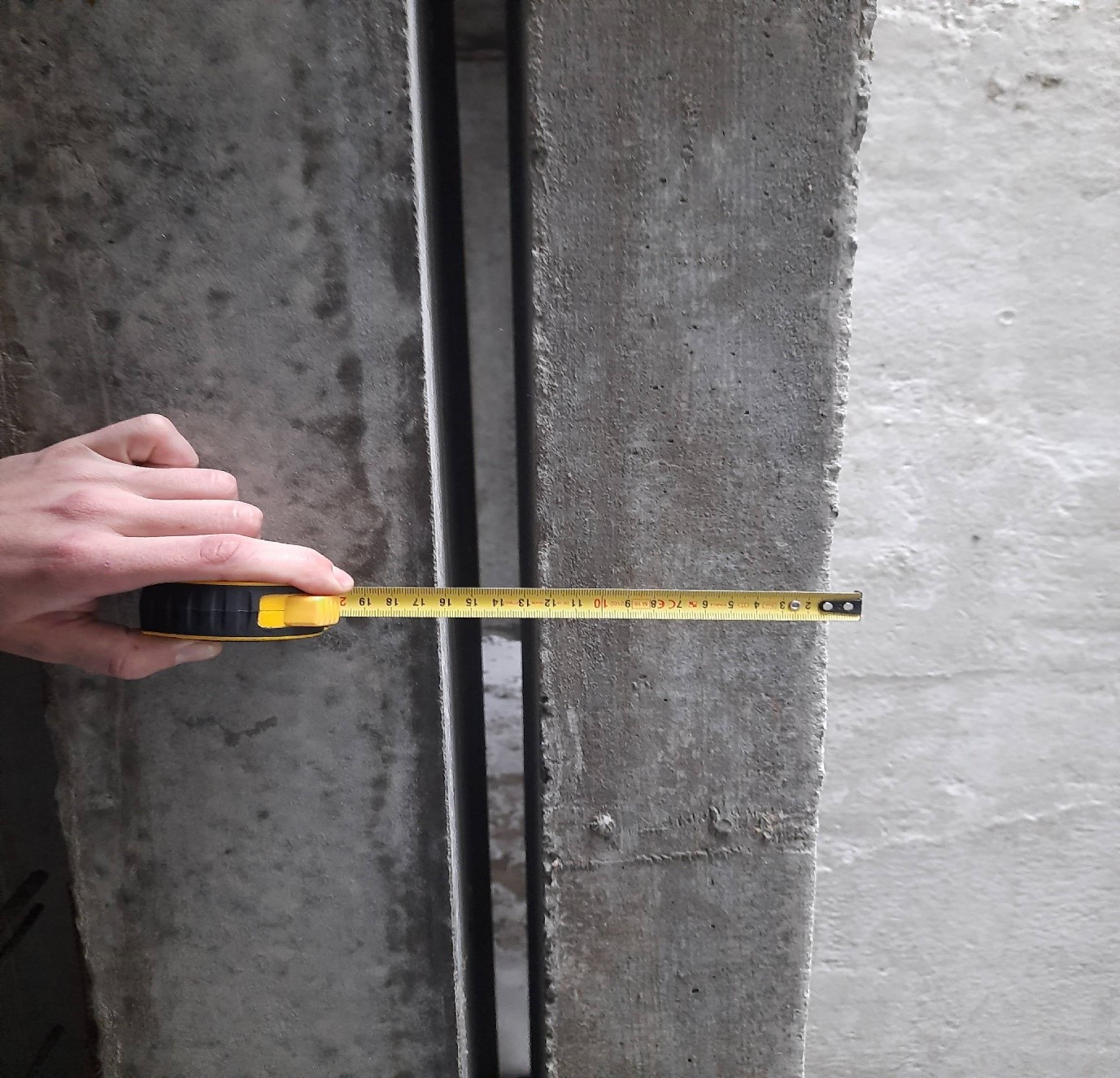

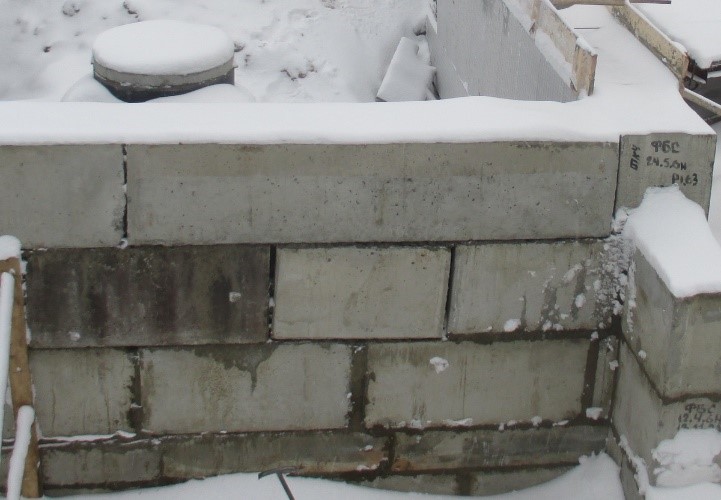

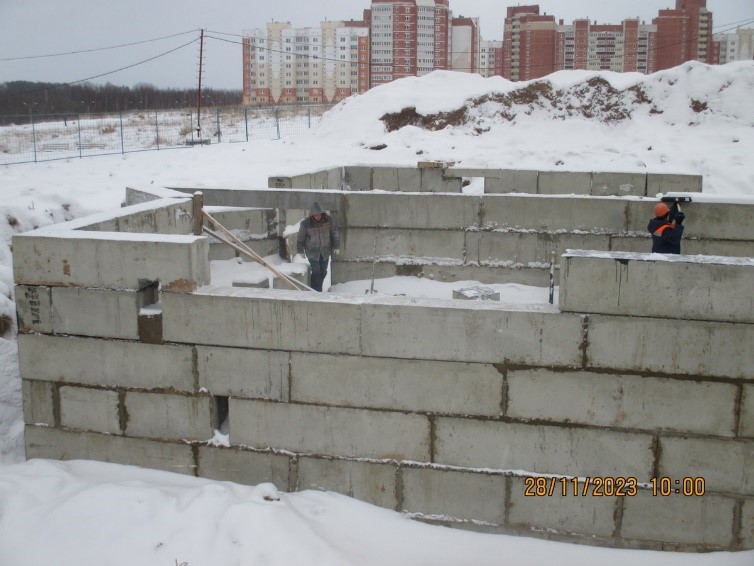

При устройстве подземной части здания в осях 14-17/Г-И толщина горизонтальных швов между блоками менее 20 мм. Местами блоки уложены на «сухую». (п. 6.2.4, п. 6.2.6 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»):
Перерыв между окончанием работ по разработке котлована и началом работ по устройству подготовки основания под фундаменты в осях Д-И/1-14 оставляет более 24 ч, а также не выполнены мероприятия по сохранению природных свойств и структуры грунта основания в данных осях здания.

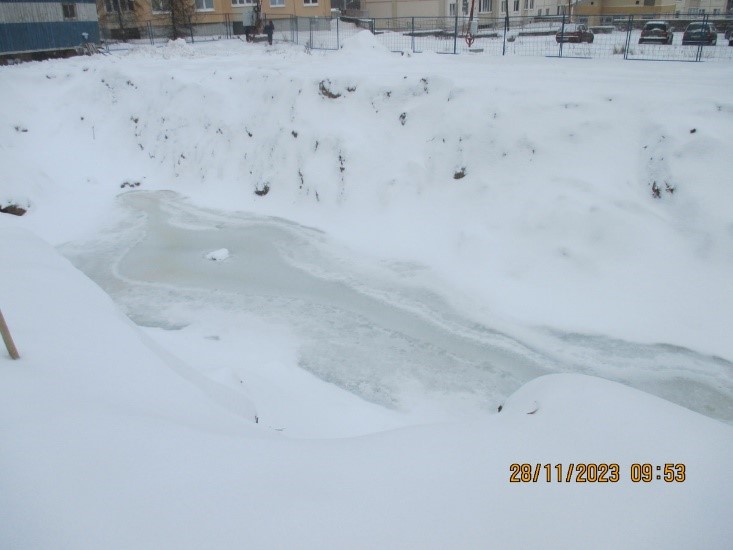

Котлован подтоплен водой, не приняты мероприятия по защите грунта от промерзания. (проект 35.19, раздел АС, лист 4; п. 6.1.3 СП 5.01.02-2023 «Устройство оснований и фундаментов»):

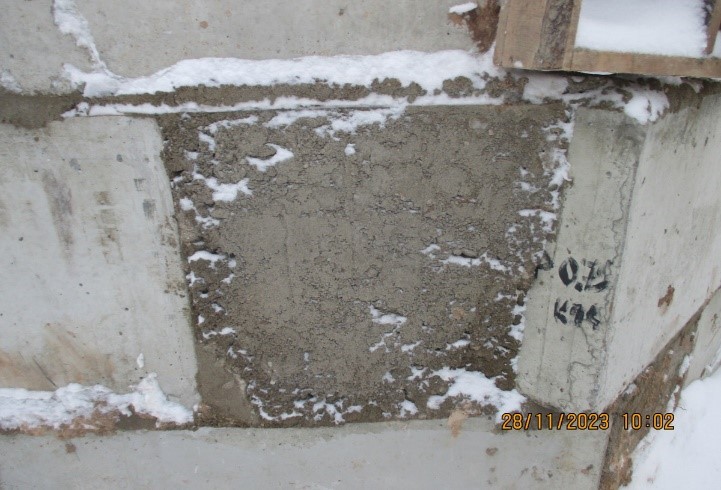

На бетонных поверхностях монолитных участков подземной части здания в осях 6-12/А-Г допущены участки неуплотненного бетона (п. 7.10.6 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»):

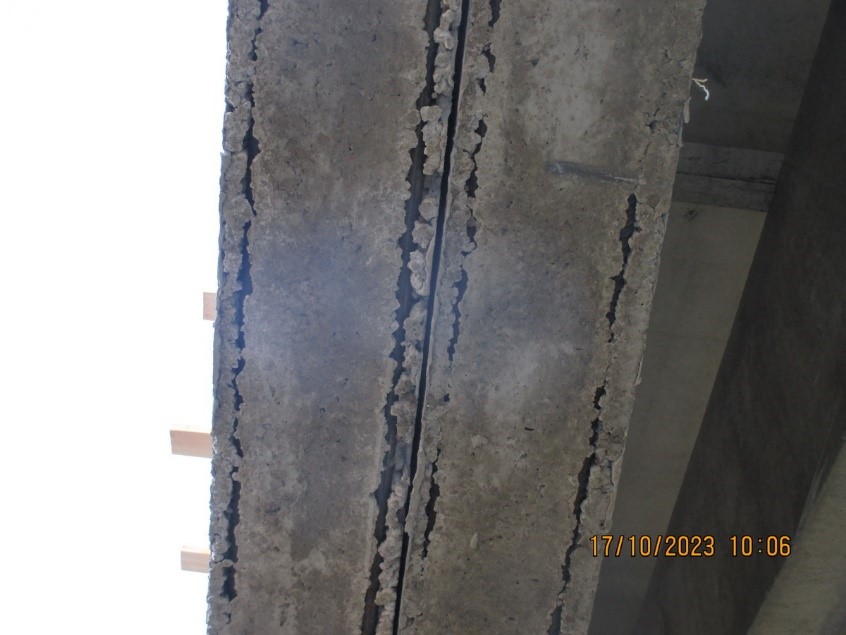

При монтаже железобетонных конструкций вертикальные и горизонтальные швы между блоками стен подземной части здания не заполнены раствором. Местами швы остаются не заполнены на глубину до 120мм. (проект 35.19, раздел АС, лист 13; п. 6.2.3 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»):
Объект строительства: «Реконструкция молочнотоварной фермы «Жигули» ОАО «Шайтерово» Верхнедвинского района»
- Заказчик: ОАО «Шайтерово»
- Подрядчик: ОАО «Трест № 16, г. Новополоцк»
- Технадзор: ГП «УКС города Новополоцка»
- Проектировщик: УП «Институт Витебскгражданпроект»
Строительные материалы для возведения коровника не соответствуют требованиям проектной документации и ТНПА, при возведении стен здания коровника были смонтированы перемычки 5ПБ 34-23 П на поверхности которых допущено обнажение рабочей арматуры ввиду отсутствия защитного слоя бетона. (п. 4.3 СН 1.03.01-2019, п.12.2 ГОСТ 13015.0-83 «Конструкции и изделия бетонные и железобетонные. Общие технические условия», п. 4.6.3, п.4.7.3 СТБ 1319-2002 «Перемычки железобетонные. Технические условия»):
При устройстве полов тип 2 коровник №2 допущено нарушение требования проекта, а именно: армирование выполнено из арматуры d10 вместо проектной d16 и d 6 (проект 3.23 1б, раздел АС, лист 8; п. 3.2 СП 1.03.01-2019 «Отделочные работы»):
До начала выполнения работ по устройству полов в коровнике №2, грунтовое основание не уплотнено щебнем (проект 3.23 1б, раздел АС, лист 8; п. 4.36 СН 5.09.01-2020 «Полы»):

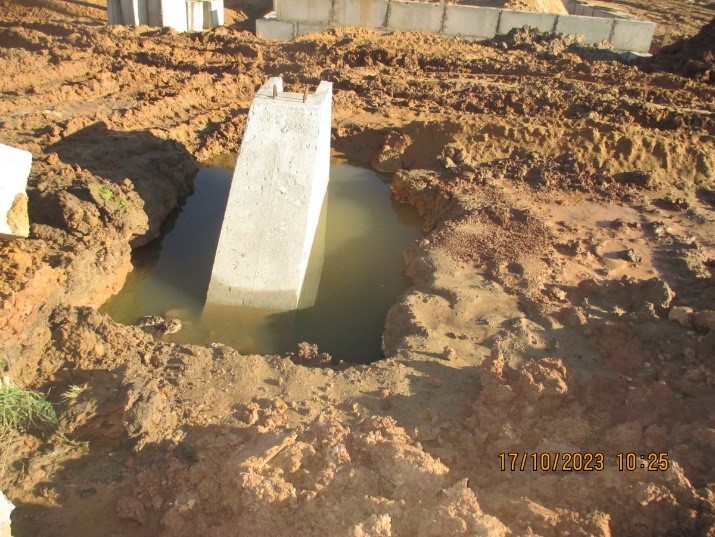

До начала выполнения работ по устройству фундаментов Доильно-молочного блока не выполнены мероприятия по водопонижению. Фундаменты по оси В затоплены водой. (проект 3.23 2, раздел АС, лист 5; п 4.1 СП 5.01.02-2023 «Устройство оснований и фундаментов»):
Объект строительства: «Застройка жилого квартала в районе улиц Владимира Ленина и Виссариона Белинского в г. Орша. Многоквартирный жилой дом поз. 8»
- Заказчик (застройщик): ДКУП «УКС Оршанского района»
- Субподрядчик: ООО «Строительная компания «Прометей»
- Технический надзор: ДКУП «УКС Оршанского района»
- Авторский надзор: УП «Институт Витебскгражданпроект»

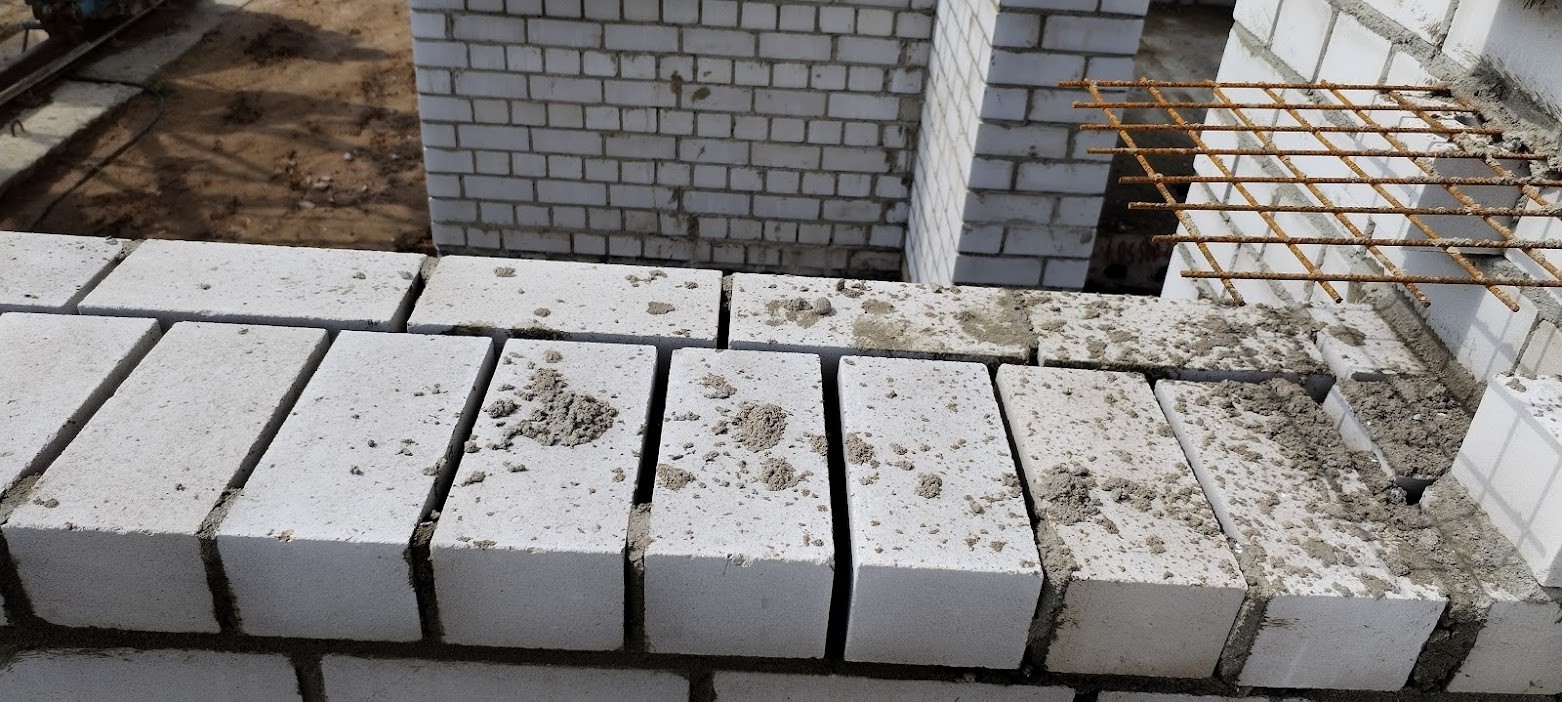

При возведении кладки не контролируется толщина горизонтальных швов: отклонения превышают -2мм или +3мм в нарушение требований п.5.1.12, табл. 5.2 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»:

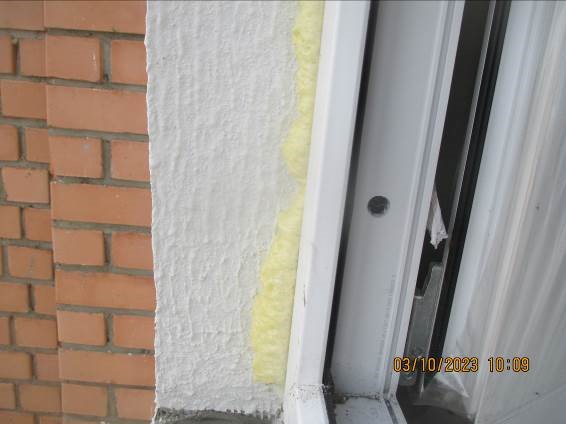

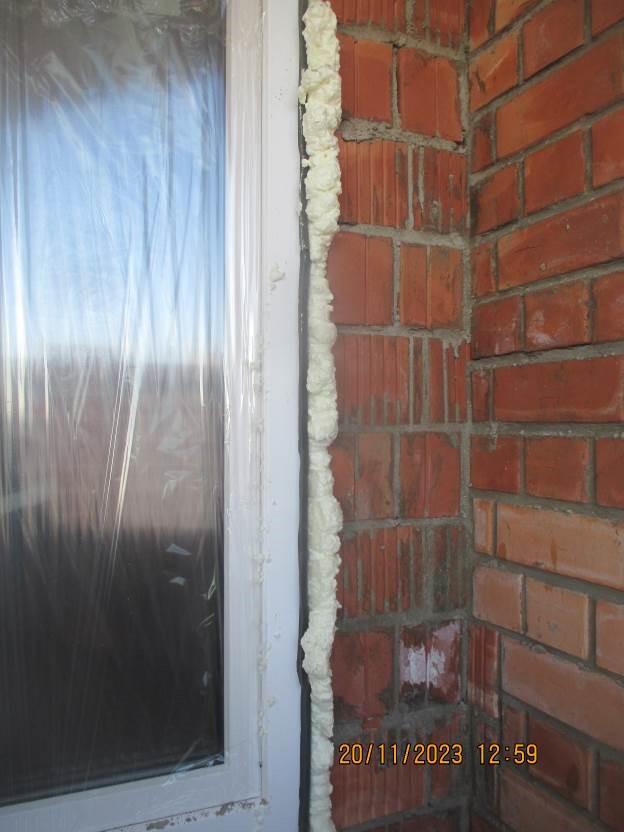

При заполнении пеной монтажного шва оконных блоков допускается переполнение швов в нарушение требований п. 8.4.7 ТКП 45-3.02-223-2010 (02250) «Заполнение оконных и дверных проемов. Правила проектирования и устройства»:
При возведении кладки не контролируется толщина горизонтальных швов: отклонения превышают -2мм или +3мм в нарушение требований п.5.1.12, табл. 5.2 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»:
При заполнении пеной монтажного шва оконных блоков не контролируется степень заполнения шва: допускается переполнение швов в нарушение требований п. 8.4.7 ТКП 45-3.02-223-2010 (02250) «Заполнение оконных и дверных проемов. Правила проектирования и устройства»:
Объект строительства: «Реконструкция молочно-товарного комплекса «Голяково» ОАО «Кушлики» Полоцкого района»
- Заказчик: ОАО «Кушлики»
- Подрядчик: ГП «Шумилинская ПМК-70»
- Технадзор: ГП «УКС города Полоцка»
- Проектировщик: УП «Полоцкий Техпроект»

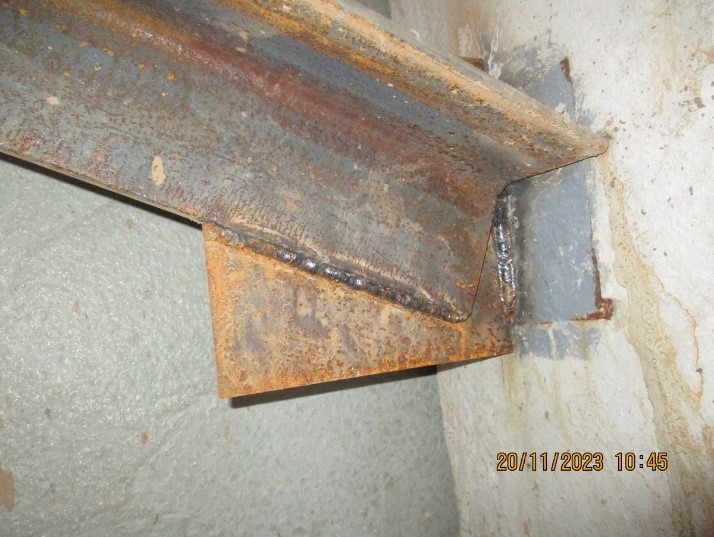

Не соблюдены требования проекта в части монтажа связевого блока Вср1 в осях 5/6 согласно узлам проекта (узел 3), а именно выполнить монтаж связей на болтах (выполнен на сварке). (проект 13-23-2, раздел АС, лист 9; п. 4.1, п. 8.1.1 СН 1.03.01-2019 «Возведение строительных конструкций, зданий и сооружений»):
Монтаж сборных бетонных или железобетонных конструкций начинается не с пространственно-устойчивой части (со связевого блока), а именно в процессе возведения здания коровника не установлен горизонтальный связевый блок (проект 13-23-2, раздел АС, лист 9; п. 4.1, п. 6.1.2 СН 1.03.01-2019 «Возведение строительных конструкций, зданий и сооружений»):
Подрядчиком допущен монтаж плит покрытия на коровнике поз.2, ДМБ поз.3 до замоноличивания колонн, полурам и достижения бетоном проектной прочности (проект 13-23-2, 3, раздел АС, лист 1, 9, 10; п.4.1, п.6.4.1, СН 1.03.01-2019 «Возведение строительных конструкций, зданий и сооружений»):
Объект строительства: «Многоквартирный жилой дом ГП-32 по ул. Пуховской, 18 в микрорайоне №7 в г. Бобруйске»
- Заказчик: КУДП "Управление капитальным строительством г. Бобруйска"
- Генподрядчик: ОАО "Бобруйский завод КПД"
- Проектировщик: УКП "Бобруйскпроект"
Между блоками шахты лифтов и примыкающими элементами стен не выдерживаются зазоры, указанные в проектной документации (нарушены требования п.6.6.4 СН 1.03.01-2019 «Возведение строительных конструкций зданий и сооружений»):
Объект строительства: «Многоквартирный жилой дом по улице Вокзальной, 47 в городе Горки»
- Заказчик: КУДП "Управление капитальным строительством Горецкого района"
- Генподрядчик: ГУКПП "Могилевоблсельстрой"
- Проектировщик: ГУК ДПИП "Институт "Могилевсельстройпроект"

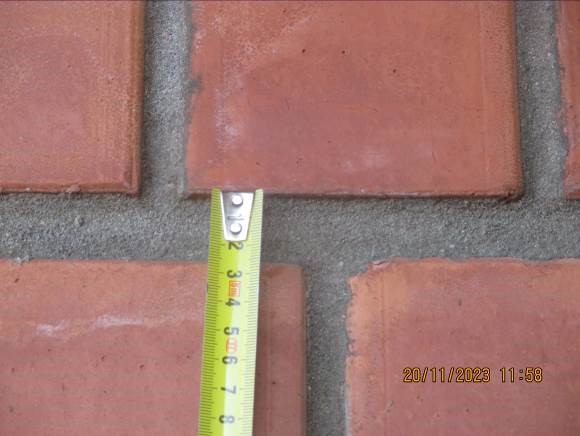

На отдельных участках вертикальные швы кирпичной кладки не полностью заполнены раствором (нарушены требования п.5.2.9 СН 1.03.01-2019 Возведение строительных конструкций зданий и сооружений):
Объект строительства: "Многоквартирный жилой дом повышенной этажности со встроенными помещениями многофункционального назначения №6 по генплану в расчетно-планировочном образовании №2 жилого района "Казимировка" с благоустройством прилегающей территории в г. Могилеве". III очередь
- Заказчик: ОАО "Могилевский домостроительный комбинат"
- Генподрядчик: ОАО "Могилевский домостроительный комбинат"
- Проектировщик: ОАО "Институт "Могилевгражданпроект"

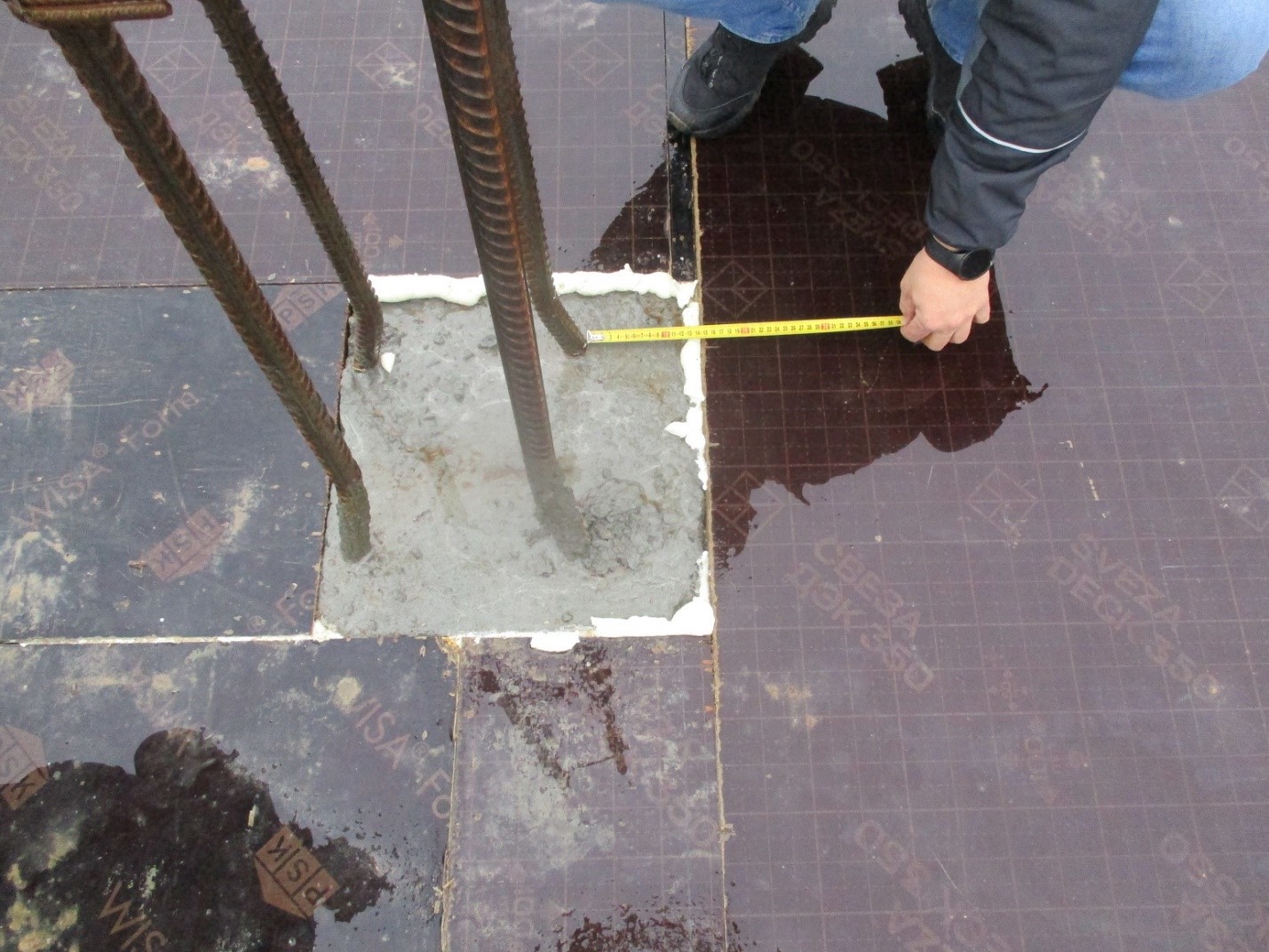

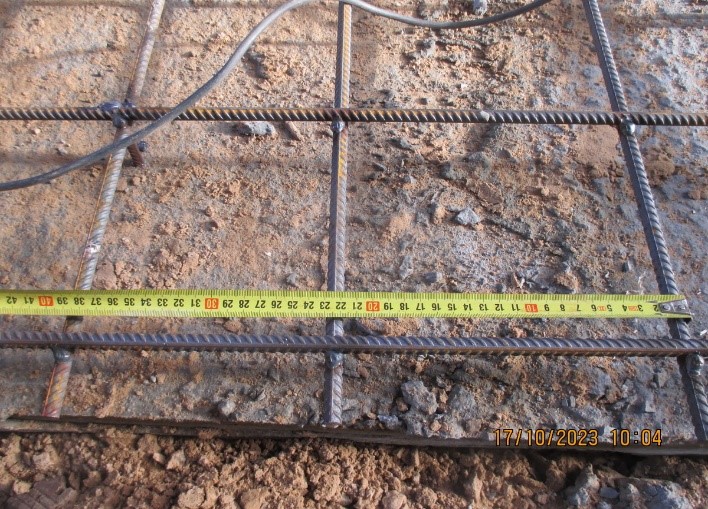

При устройстве монолитных колон отклонение положения арматуры при высоте поперечного сечения = 400 мм превышает +10 мм (нарушены требования п. 10.6 СТБ EN 13670-2012 Возведение бетонных и железобетонных конструкций):
